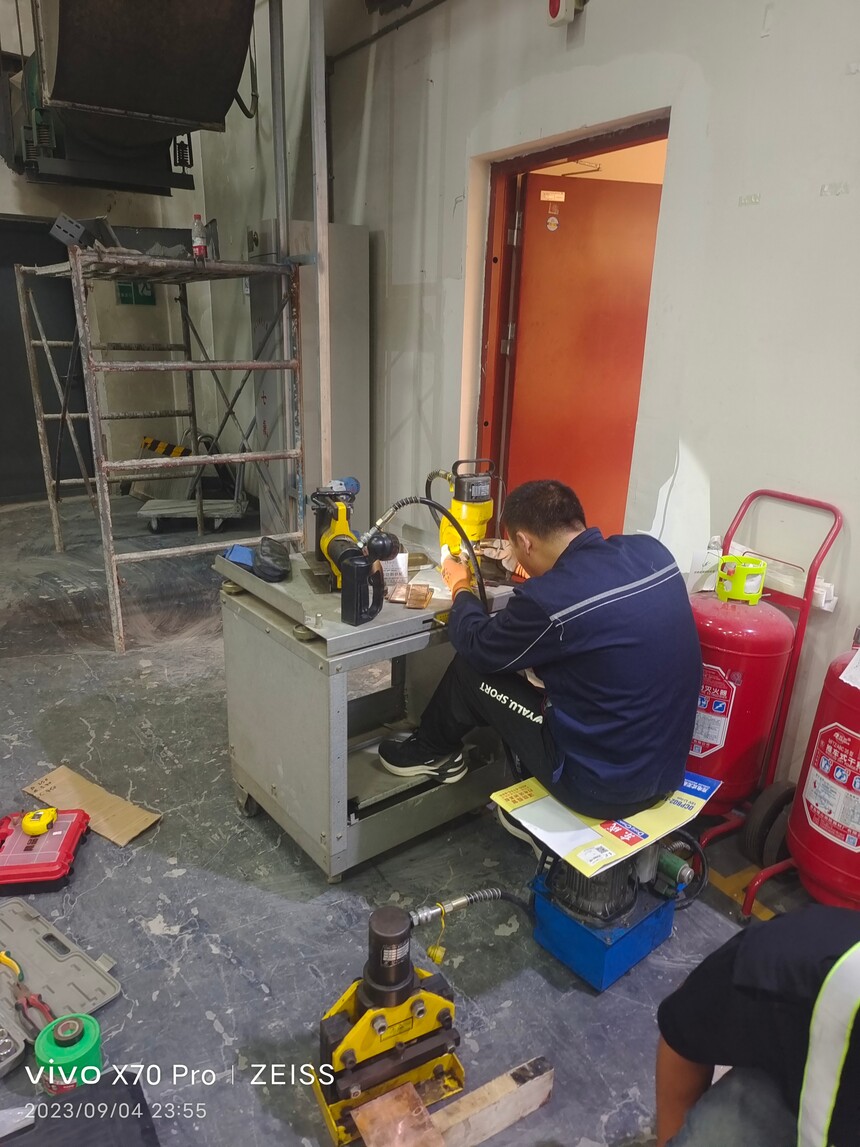

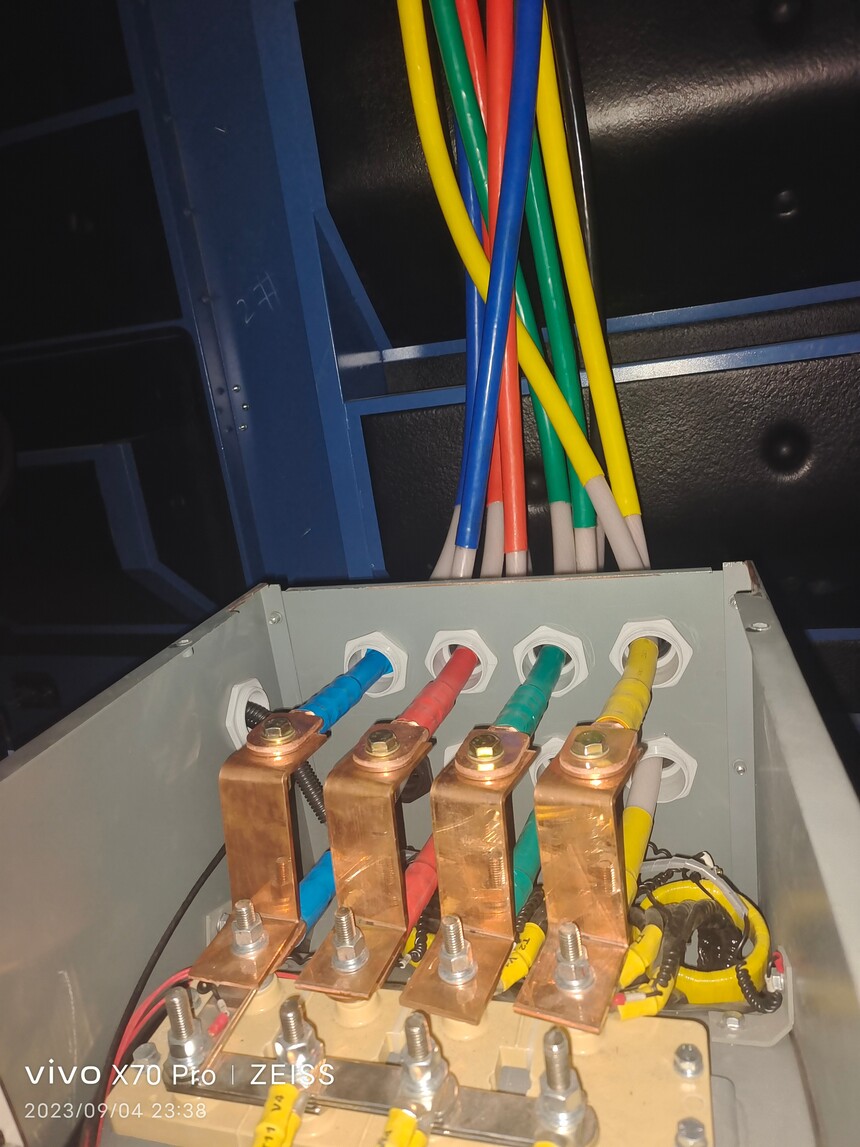

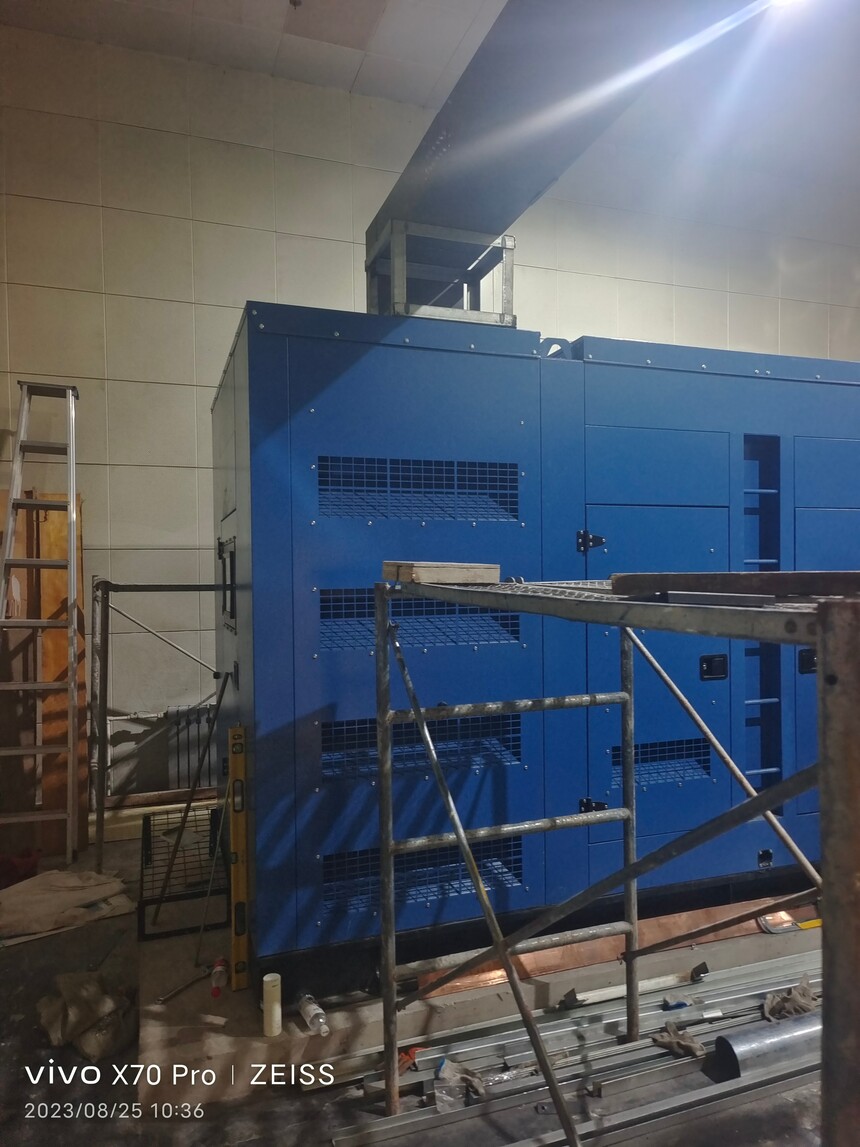

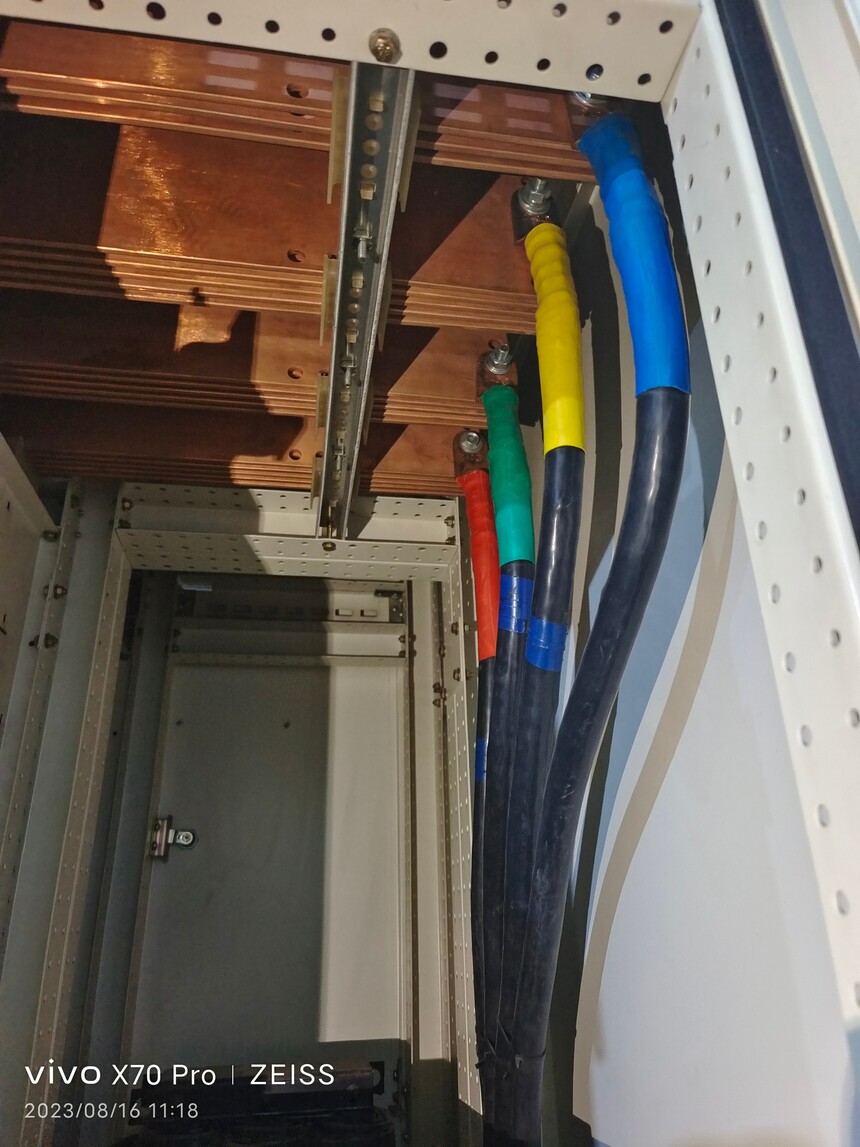

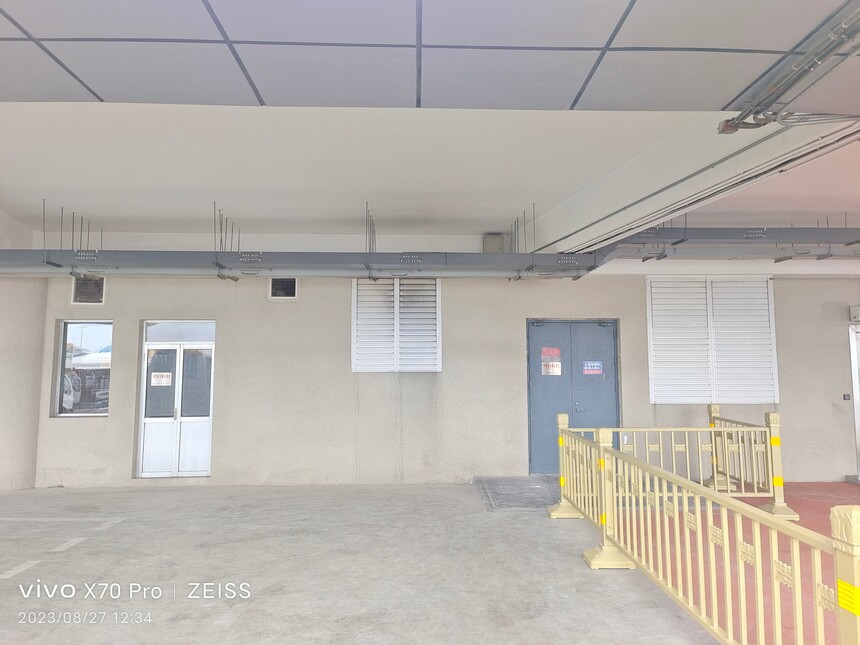

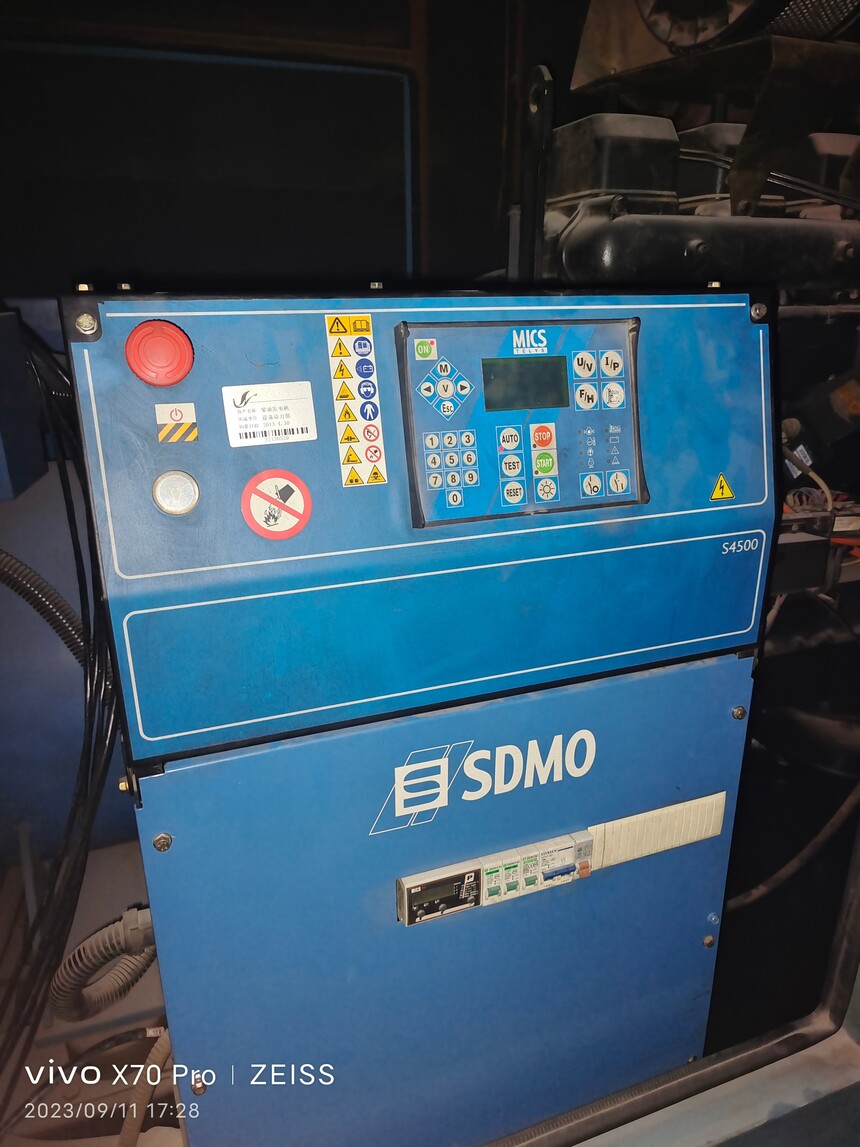

濟南遙墻機場T1航站樓柴發擴容項目濟南遙墻國際機場地處山東腹地,位于我國最繁忙的京滬、京廣航路的中部,又在沿海地區和西部地區結合部分,因此是我國重要的干線機場及空中交通樞紐。濟南遙墻國際機場現有T1航站樓主要由主樓(2005年投用)、南指廊(2015年投用)和北指廊(2021年投用)組成,總建筑面積約16.5萬平方米,由民航總院于2001年設計。我方此次承接項目位于T1航站樓主樓1#、2#配電室,針對此兩個配電室進行柴發容量擴容,并與原配電室機組進行投切幷機使用。 由于項目屬于存量改造擴容項目,各種挑戰極大,即要基于現有機房進排風條件、進場路由等土建條件,又要考慮與原有SDMO法國西電柴發機組(已停產)進行幷機,以及與原有市電兩進線一母線供電系統進行投切改造,每一點均極有挑戰性。 但越是復雜挑戰,越是我們一站式集成服務優勢,從土建基礎、進排風條件創造、增加軸流風機及電動百葉聯動改造、增加機房聯動照明改造;從靜音箱式機組分體式搬運進場、室內組裝、現有條件橋架路由非標設計施工;最難的當屬市電投切改造,因航站樓配電室對停電有著嚴格的管理,每次需就停電作業進行停電作業單申請,需嚴格按照機場航班情況進行申請并結合實際夜航結束情況,進行實際停電或者不具備停電條件,因此對幾點停電、幾點復電有著明確要求,屬于政治任務,不得有閃失,因此對電氣人員技術水平、把握度有著極高要求。就是在這種極其高要求的場景下,我們每次提前規劃研討,預設實施過程場景,進而保證每次停電作業均有效達到施工、測試目的,并最終成功完成項目交付。 總之,存量改造項目由于項目條件有限、配電系統對停電時間有著嚴格要求、已有配電系統邏輯復雜等,對改造擴容有著更高的要求,更是項目集成經驗豐富、電氣技術儲備充足、一站式落地服務全面企業的戰場。 以下部分實施照片展示:
|
